商铺玻璃自动门改造实拍:老楼门洞收口、门头空间与电源引入

这是一处临街老楼商铺的铜框玻璃门改造。照片能确认红砖立面、铜色门框、双扇玻璃门与门头招牌位置;不能确认的是门洞实际尺寸、原墙体结构强度与原有卷帘门状态,这些必须现场核对。

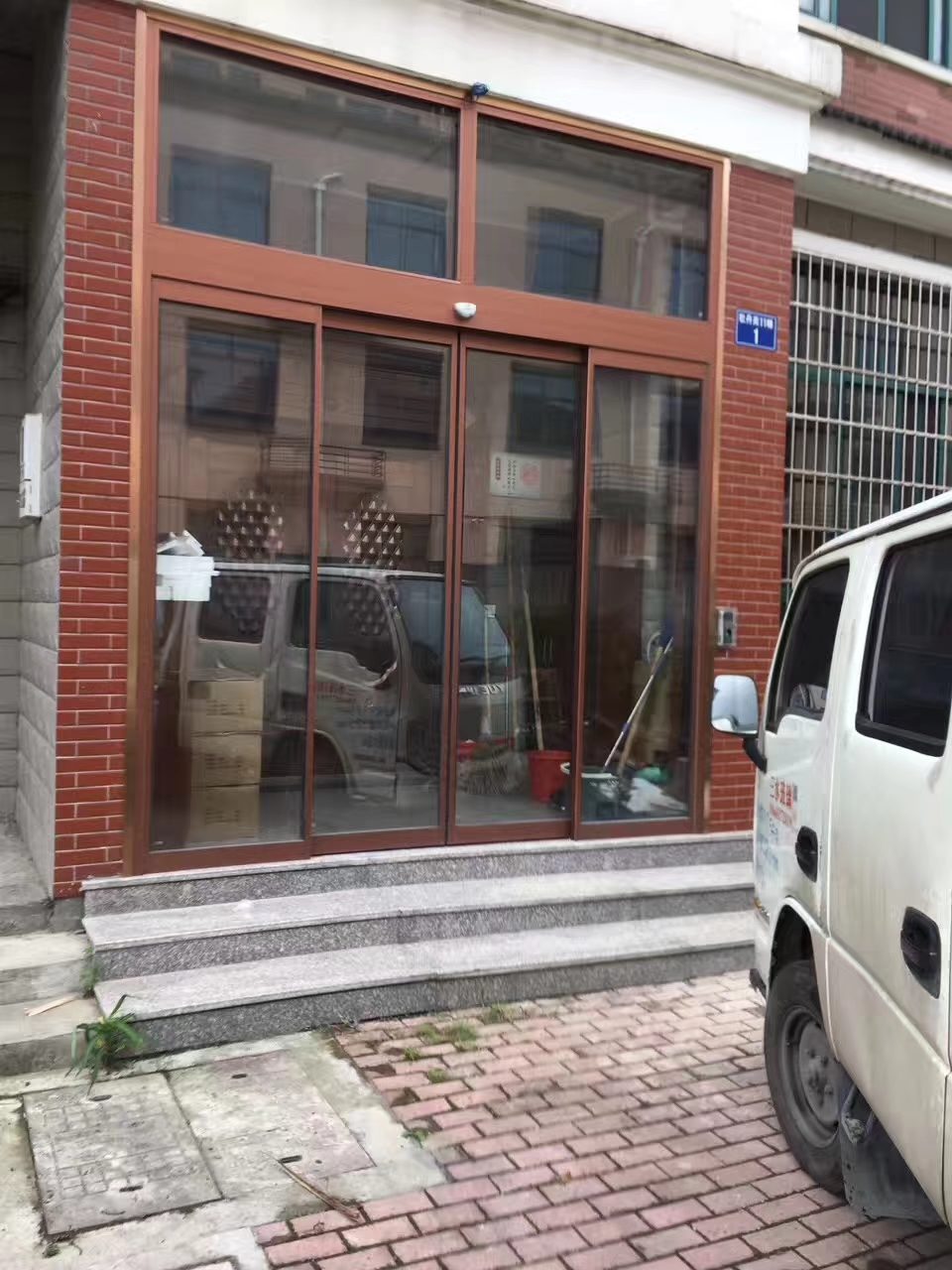

商铺玻璃自动门:红砖老楼临街商铺的铜色框玻璃自动门改造现场
临街老楼商铺:红砖立面,铜色门框配双扇玻璃门,门头保留原招牌位置,门洞与老墙交接处做了收口。

改造项目先看三件事

老楼商铺改造和新装是两回事。新装按图纸施工,改造要在既有条件下找方案。开工前必须先确认三件事:门洞实际尺寸(含墙体偏差)、原墙体能不能承担门机吊点、原有卷帘门或铁门怎么处理。

门洞尺寸多次测量取较小值,砖墙垂直度偏差常超过新装标准
墙体承重吊点要生根到实心墙或加固钢架,空心砖墙需单独处理
原有门体卷帘门保留、拆除或改电动,影响门头空间与电路

老墙收口比新墙难在哪

红砖老墙的表面平整度和垂直度通常达不到新装要求,门框装上去会出现上下缝隙不均。常见的收口做法是用包框把缝隙盖住,包框与墙体之间再用密封胶或装饰条过渡。

要注意两点:一是包框不能只靠发泡胶固定,要有可靠的机械固定点;二是包框内侧要留够门体运行空间,不能因为"把缝盖住"而挤压门扇行程。

门头空间不足怎么办

老楼商铺的门头往往被招牌占满,机组没地方放。可选的做法有三种:一是压缩招牌高度,把机组藏在包框内;二是选用机体较薄的门机,减少占用;三是把控制器移到侧墙或室内,门头只留驱动部分。

无论哪种,检修口都要留。老楼改造容易出的问题就是"装得进去、修不出来"——后期换控制器要拆招牌。

原有卷帘门与自动门共存

不少临街商铺白天用玻璃自动门、夜间用卷帘门。两者共存要注意:卷帘门的导轨与自动门的包框不能互相干涉;卷帘门下落时不能压到自动门门体;两套系统的电源建议分路,避免同时动作时跳闸。

如果卷帘门也要改电动,遥控与自动门感应要分开控制,避免"一按卷帘门、自动门也跟着开"的误联动。

电源从哪里引

商铺改造的电源条件经常不理想。理想情况是门洞 1 米内有独立回路带漏电保护;实际情况可能是从店内插座引、从招牌线路引,甚至需要重新布线。

改造项目的验收重点

门体运行全程无刮擦、无卡滞,门体不蹭包框
收口包框与墙体接缝均匀,密封到位,无晃动
联动卷帘门与自动门互不干涉,电源分路
感应覆盖门前通行带,避开招牌与人流侧向穿越
断电断电后可手动推开,门店可正常进出

改造项目验收时建议拍照留档:门洞原始状态、收口完成面、机组与控制器位置、配电箱回路标识。这些照片在后期维保时比文字记录更有用。

现场常问的问题

老楼门洞不方正,门还能装吗?

能装,但要做收口处理。常见做法是用包框盖住缝隙,包框与墙体之间用密封与装饰过渡。前提是包框要有可靠固定点,且内侧留够门体运行空间。具体方案要看墙体材质与偏差大小。

门头被招牌占满,机组放哪里?

三种常见处理:压缩招牌高度把机组藏进包框、选机体较薄的门机、把控制器移到侧墙或室内只留驱动在门头。无论哪种都必须留可开启的检修口。

原来的卷帘门要拆吗?

不一定。白天玻璃自动门、夜间卷帘门是常见组合,但两套系统不能互相干涉:导轨与包框要分开,卷帘下落不能压到门体,电源建议分路。

商铺电源不够,能从插座引吗?

不建议长期这样用。优先从配电箱引独立回路并带漏电保护;从插座或招牌线路引电,容易与大功率设备争电,冬天开暖气或夏天空调时容易跳闸。

改造后多久能正常营业?

取决于改造范围。只换门体与门机的,通常 1-2 天现场作业;涉及墙体加固、重新布线的会延长。具体排期要看现场条件与是否允许夜间施工。

把你的门洞条件发过来,先核对再报价

准备四项:门洞净宽净高、单扇门体重量或玻璃厚度、开启方向与门体分配、安装城市与现场照片。

项目咨询 132 7159 7000 固定电话 0371-65552111

本页由河南联同创智能科技有限公司整理。案例照片用于说明现场做法,不替代设计文件、产品说明书与专项验收。
